快速5秒,轻松获取装修报价
干挂瓷砖施工工艺
干挂瓷砖施工顺序: 排样→挑选瓷砖→加工、编号→钢架制作、钢架验收→外墙面基层处理→墙面分格放线→钢架固定→检查平整度和牢固性→瓷砖固定→清理表面及嵌缝→填嵌密封条及密封胶→清理→验收。
干挂瓷砖施工方法
1、瓷砖准备
首先用比色法对瓷砖的颜色进行挑选分类;安装在同一面上的瓷砖的颜色保持一致,并根据设计尺寸和图纸的要求,将专用模具固定在台钻上,对石材进行打孔。随后在瓷砖背面刷不饱和树脂胶。瓷砖在刷第一遍胶前,先把编号写在瓷砖上,并将瓷砖上的浮灰及杂污清除干净。
2、墙面分格放线及安装骨架
首先清理干挂瓷砖部位的结构表面。然后将骨架的位置弹线到主体结构上,放线工作根据轴线及标高点进行。用经纬仪控制垂直度,用水准仪测定水平线,并将其标注到墙面和梁柱上。墙面上先弹出竖向槽钢的位置,确定竖向主龙骨的固定点,待竖向槽钢布置完毕,再将横向角钢位置弹在竖向槽钢上。骨架施工的重点为主龙骨与墙体预埋件的焊接质量、焊接变形及无预埋件部位的施工方法,并由业主、监理、质监站对其进行隐蔽验收。安装骨架的质量控制点:竖向、横向龙骨弹线位置;竖向龙骨是否在同一平面内。
3、安装墙面瓷砖
放线:从所在施工面部位的两端,由上至下吊出垂直线,投点在地面上或固定点上。找垂直时,一般按板背与基起始层挂装板材的基准,基层立面上按板材的大小和缝隙的宽度,弹出横平竖直的分格墨线。

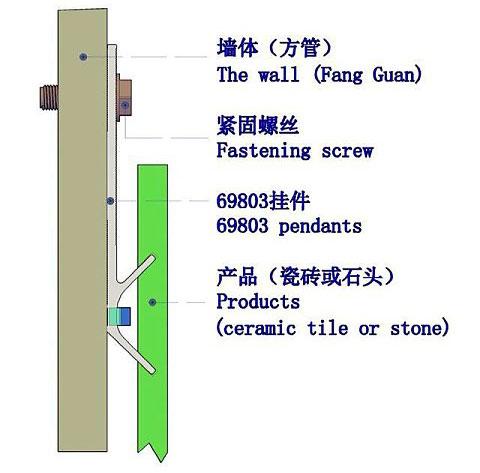

挂件安装:按放出的墨线和设计挂件的规格、数量的要求安装挂件,同时必须以测力板手检测膨胀螺和连接螺母的旋紧力度,使之达到设计质量的要求。
板材连接:在板材端面的孔中,灌入适量的环氧树脂混合料并插入锚固销,环氧树脂混合料的配合比要保证有适当的凝固时间,应视具体而定,一般在4-8小时为宜,避免过早凝固而出现脆裂,过慢凝固而产生松动。
板材安装:一般由主要的立面或主要的观赏面开始,由下而上依次按一个方面顺序安装,尽量避免交叉作业以减少偏差,并注意板材色泽的一致性。每层安装完成,应作一次外形误差的调校,并以测力板手对挂件螺栓旋紧力进行抽检复验。
4、安装瓷砖底层板
先根据固定在墙上的不锈钢锚固件位置,安装底层瓷砖。将瓷砖背板和锚固件固定销对位安置好,然后利用锚固件上的长方形螺栓孔,调节瓷砖的平整、垂直度及缝隙。再用锚固件将瓷砖固定牢固,并且用嵌固胶将锚固件填堵固定。
5、安装上行板
先往下一行板的背板槽内注入嵌固胶,擦净残余胶液后,将上一行瓷砖按照安装底层板的方法就位。检查安装质量,符合设计及规范要求以后进行固定。
6、海棠角密封胶填缝
瓷砖挂贴施工完毕后,进行表面清洁和清除缝隙中的灰尘。在海棠角两侧的瓷砖上,靠缝粘贴10-15mm宽的塑料胶带,以防止打胶嵌缝时污染瓷砖面。然后用打胶枪填满密封胶。如果发现密封胶污染板面,必须立即擦净。
装修业主交流群:489184494,装修交友,了解装修经验、材料选购、装修猫腻,让装修更明白!
您还可以搜索“好得家”微信公众号,在手机上找装饰公司、买装修材料、学装修知识、看装修效果图、获取装修报价、局部改造
免责声明:好得家网站部分文章内容来源于网络以及网友投稿,本网站只负责对文章进行整理、排版、编辑,是出于传递 更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。
相关文章
- 客厅地砖要不要走波导线?
1089 - 贴砖的方法
969 - 卫生间铺瓷砖已经不流行了 试试这5种铺设方案
1383 - 墙面裂缝怎么处理?提前打好“预防针”
1107 - 墙壁受潮发霉如何处理?白色墙壁发霉如何清除
1232 - 别让瓷砖毁了你的家,师傅总结的铺贴小tips!
1346 - 旧房改造瓷砖要不要铲掉 听听设计师建议!
1882 - 楼顶隔热方法有哪些?
1533

手机版





1089


恭喜您已预约成功!
